Chantier extension : fondations, sous-bassement

Fondations

C’est pas ma partie préférée : c’est plutôt physique, pas très valorisant parce que quand tu as terminé, tu es juste au niveau 0 (rien ne s’est élevé, c’est invisible…) et en même temps, faut pas se louper non plus, parce que pour intervenir sur des fondations en cas de pépin c’est pas simple.

Pour reprendre en partie le détail des murs, sur cette extension, il n’y a pas vraiment de « fondations » sous les murs. Les murs reposent sur des fondations « à la Gurun » (détails en vidéo). D’autant que les murs ne supportent que leur propre poids. La toiture est portée par l’ossature poteau poutre. La peur que le toit me tombe sur la tête est présente chez moi… du coup, j’ai voulu jouer la carte sobriété/diminuer l’impact des fondations, mais en concédant certains points pour répondre à mon besoin de sécurité (chez moi on est à 7m au dessus de la roche, sur de l’argile, ça bouge… surtout avec les sécheresses qu’on a ces dernières années).

Donc j’ai commencé par creuser à la mini-pelle une tranchée de 60cm de profondeur sous les murs. Cette tranchée fait l’épaisseur du mur + ~10cm à l’intérieur + 40cm à l’extérieur de celui-ci. Sur l’extérieur de la tranchée, on place un drain type « bati drain » qui sera raccordé au réseau d’eau pluviale.

A noter que c’était la première fois que je conduisais une mini-pelle. C’était marrant et ça se prend vite en main. Au bout d’1/2h, tu arrives presque à faire ce que tu veux ; 3h, tu réfléchis plus trop et le lendemain, c’est quasi automatique. Bon, j’ai quand même abîmé l’enduit de la Paillourte avec le godet :-o.

Sous le sol intérieur, j’ai décaissé que de 30cm, parce que je suis moins frileux du mouvement du sol sous la dalle en terre de la future chambre et aussi parce que par chez moi c’est les marais, et qu’on a pas mal de pentes de prairie qui se déversent dans le terrain. Comme pour la Paillourte, on a donc cherché à remonter le niveau du sol intérieur par rapport au niveau extérieur.

Tant que tout était décaissé, j’ai coulé mes plots pour mes poteaux d’ossature. Par facilité (et parce que je n’en avais pas beaucoup), j’ai pris des regards en béton. C’était plus simple pour moi que de coffrer. J’ai pris des regards de 40×40 qui descendent aussi à 60cm de profondeur, et j’ai coulé du ciment dedans (caca boudin, j’ai alourdi mon bilan carbone de 4 sacs de ciment 😮 ). J’ai conservé une réservation de 20cm au centre du plot parce que mes poteaux auront un support « à sceller ». Ma réservation a été faite « à la mode poêlito » avec du carton et du film étirable de cuisine autour :-).

J’en ai profité d’avoir les mains dans la terre pour raccorder le drain au réseau d’eau pluviale, les évacuations à la phytoépuration….

Ensuite, j’ai mis du géotextile partout (300g/m2 sous les murs, 180g/m2 ailleurs), positionné le drain d’eau et on a commencé à déverser nos 19T de cailloux 20-40… ça a été long, fastidieux, douloureux… :-p mais ça s’est fait en 3-4 jours de brouettes. On a commencé par mettre les 30 premiers cm dans le fond, que j’ai damé (location d’une dameuse thermique), puis la seconde couche de 30cm, de nouveau damée.

Entre ces 2 couches de cailloux, j’ai pris le temps de faire circuler le drain d’air, pour ventiler la dalle (explication ici).

Sous-bassement

Enfin, ça commence à « sortir de terre » 🙂

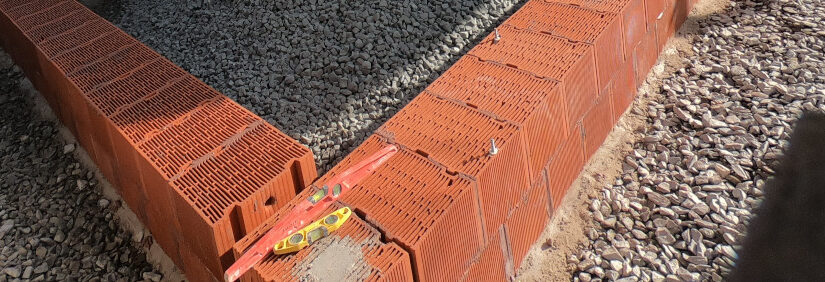

Pour la partie isolée (chambre), j’ai opté pour un sous-bassement de brique creuse type mono’mur de 37,5 (Rth = 3,25). Sur cette tranchée de cailloux 20-40, le risque de remonté capillaire est faible. De plus avec 37.5cm de large ça fait une bonne assisse pour la botte de paille.

Pour le premier rang, j’ai fait une arase en mortier bâtard pour conserver une certaine souplesse du mélange.

Ensuite, j’ai collé le 2ème rang avec leur mélange « joint mince » (conseillé par le fabriquant des briques). Ce mortier « Bio Bric » n’a de « bio » que le nom : ça sent la résine…. Ceci dit, c’est plutôt bluffant d’efficacité et la consommation de ce mortier est très très faible si on l’applique avec un rouleau applicateur (conseillé par le fabricant). On a monté ~90 briques avec 1,5 sac de 25kg.

Pour les angles, il existe des accessoires. Mais n’ayant pas « grand » (donc pas moyen de faire venir 1 palette accessoire), j’ai préféré faire un trou et ferrailler l’angle.

Les découpes c’était pas simple. Normalement, ça se fait à la scie croco. Mais encore une fois, vu que j’avais pas grand, j’ai découpé au disque diamant la périphérie et j’ai fini avec une vieille vieille scie égoïne à grosse dent (qui m’a servie pour découper les bottes de pailles). C’est jouable, mais c’est quand même costaud…

Un joint de dilatation avec la Paillourte a été ménagé avec des chutes d’EPDM (que j’ai toujours de la Paillourte). Celui-ci me permet une rupture capillaire (mon sous-bassement de Paillourte étant sujet aux remontées capillaires). Aussi, dans les petits coins, j’ai utilisé le même mortier que pour l’arase, et j’ai ajouté du liège en vrac pour limiter les ponts thermiques.

Pour la partie non chauffe (cellier, toilettes sèches, garde-manger), j’ai monté 2 rangs de parpaings (encore caca boudin mais on parle de 20 parpaings). Ils font 20cm de large et c’est pas mal pour nos adobes de 15 de large. On avait l’intention de récupérer des parpaings d’occasion, mais ça part vite par chez nous…

Au final, même si ce sous-bassement ne portera « que le mur » et pas le toit, je me dis qu’il risque quand même de bouger, et que tout ça n’est peut être pas suffisamment « souple » par rapport à mes « non-fondations ». Mais bon, même si le sol bouge, le 20-40 bouge, que le sous-bassement fissure ; il y a la lisse qui va encaisser, la paille qui est très souple… bref je ne penses pas que ça mette en pérille l’ouvrage… Je vous dirai 🙂

Timelaps

11 jours (et encore tout était pas filmé) en quelques minutes :

Merci à : Jean-Yves, Jimmy, Charlotte et Thierry qui nous ont aidés sur cette étape.

Détails de l’extension – les murs

Contrairement à la Paillourte, qui était en technique « paille porteuse/Nebraska », j’ai choisi ici de me rapprocher de la technique « poteau-poutre ». Le poteau poutre parce que :

  • Pour du « pas rond », la paille porteuse c’est plus délicat ;
  • Le poteau poutre me permet de faire la charpente et la couverture avant de faire les murs en paille, les enduits (bref tout ce qui craint l’eau), et donc d’être au sec pour ces étapes… et ça retire une bonne épine du pied : la dépendance météorologique (et donc du stress…).

En gros, la technique poteau poutre, c’est construire un préau et monter les rangs de botte des murs devant ou derrière les poteaux…

Il y a donc des poteaux (4) qui se cachent le long du mur, et qui seront partiellement noyés dans l’enduit. Ceux-ci reposent sur un plot de 40×40 sur 60cm de profondeur. Ces poteaux ne portent que le toit.

Les murs reposent sur des fondations « à la Gurun » (détails en vidéo), c’est-à-dire une tranchée de ~95cm de large sur 60cm de profondeur (pour atteindre la même profondeur que les fondations de la paillourte), avec un drain en fond de tranchée extérieure pour récupérer l’eau. Cette tranchée est remplie de cailloux 20-40 (non capillaire au vu de leur taille).

Sur cette tranchée drainante, je vais venir poser un sous-bassement en brique mono’mur de 37,5 (Rth = 3,25), et j’ajouterai 60mm de panneaux de liège derrière pour atteindre un R de ~4.5 : on se rapproche de la botte de paille, on limite le pont thermique… Il y aura 2 rangs de briques ; parce qu’une maison en paille, c’est un bon chapeau (= débord de toiture) et des bonnes bottes (= sous-bassement).

Là-dessus, il y aura une rupture capillaire en EPDM, puis une lisse en bois (section 50×100) sur 2 rangs, avec un peu de liège en vrac au milieu des 2 morceaux de bois (pour toute l’extension, ça représente 0,16m3… on va pas se priver pour si peu si ça évite un pont thermique).

La paille sera brochée par des broches fixées sur la lisse, puis chaque botte sera brochée avec les bottes du dessous. Chaque botte sera enduite côté intérieur et extérieur.

Une lisse haute sera fixée sur l’ossature bois et une broche sera enfoncée dans celle-ci pour la solidariser avec le mur de bottes.

Globalement, on a rien révolutionné par rapport à la Paillourte (Détails des murs de la Paillourte).

Cabane de jardin (mini MOB)

J’ai déjà fais une yourte et une paillourte mais j’avais jamais fait de MOB (maison ossature bois) alors, pour pas mourir idiot, j’en ai fait une petite :-p et une carrée en plus (pour changer). Il s’agit d’une cabane de jardin de 11,3m² de surface plancher avec un préau au nord pour stocker le bois de chauffage, les vélos…

Il s’agit d’une cabane à la mode « MOB » ossature douglas, contre-ventée en OSB 3, bardage agricole, toit mono-pente en bac acier.

C’est un chantier fait avec des matériaux « neufs » (pas trop mon habitude) et achetés pour plusieurs raisons :

  • Facteur temps : j’ai envie de sortir la tête des chantiers, j’avais donc pas trop de temps devant moi et faire de la récup’ (ça prend beaucoupppp de temps). Travailler avec des matériaux bruts aussi, parce qu’il faut s’adapter/les transformer (je pense à un tronc d’arbre VS une poutre de bois déjà carrée…. Au final, ça va nous coûter un petit billet. Mais bon, on s’en est bien sorti financièrement avec la maison alors on peut flamber un peu.
  • C’est une cabane de jardin qui est conçue de façon à pouvoir être transformée facilement en « chambre d’ado » dans le futur. En effet il n’y aura plus qu’à mettre de l’isolant entre l’ossature et refermer les caissons… De ce fait, je ne me voyais pas la faire en palettes…

Grand merci à Kévin et Salomé qui sont comme des pingouins dans le désert. Je me suis beaucoup inspiré de leur abri de jardin, ils m’ont bien pré-mâché le travail, ça m’a facilité la vie !

Les plans

Petite modélisation sketchup avant toute chose. Je vous la partage, mais elle n’est pas/plus trop le reflet de la réalité sur pas mal de point (longueur du bâtiment fausse, lisse haute pas dessinée…)

Télécharge la source .skp

Des photos du plan

Déclaration préalable

Et oui parce qu’on est en France, faut bouffer du papier…. Mais une déclaration préalable suffit car le bâtiment fait 19,5m² de toiture et la limite qui nécessite de passer à un permis de construire est à 20m²…. Voici le dossier (sans le CERFA) que j’ai fourni pour ma déclaration préalable.

Le bois est arrivé 🙂 3, 2 1 partez !

Fondation / dalle bois

En guise de fondations, j’ai juste 2 hauteurs de parpaings (1 enterré et 1 qui ressort) posés sur un lit de sable pour faire la mise à niveau plus facilement. On m’a conseillé de laisser 20cm de circulation d’air sous la dalle bois pour que ça puisse sécher / ne pas pourrir.

Il me restait de l’EPDM de la toiture végétalisée de la paillourte que j’ai mis en rupture capillaire, entre le parpaing et la dalle bois.

Erreur de ma part : pour la dalle, il faut du bois classe 3 minimum. Hors j’ai commandé du douglas. Le douglas est un bois de classe 3 hors aubier (partie claire), sinon c’est du classe 2. Pour les parties que je voulais mettre en dalle, j’aurais dû spécifier « hors aubier » à la scierie. Par chance, j’avais pas mal de morceaux avec peu ou pas d’aubier, j’ai donc trié et privilégié ceux-ci pour la dalle.

Pour la fixation des solives, j’ai utilisé des sabots parce que je voulais « pas me faire chier » mais ça rajoute un bon billet, un truc plus économique, c’est un tasseau tout le long sur le quel repose la pointe de la solive + des vis depuis l’extérieur de la dalle… (pas facile d’expliquer et j’ai pas la motivation de faire un dessin…)

Le plancher a été fait avec des dalles d’OSB 3 22mm rainurées. J’ai mis la lisse basse autour du plancher pour qu’il (l’OSB) soit démontable depuis l’intérieur si on veut l’isoler un jour…

Niveau visserie :

  • 6×100 pour assembler les 45×220 de la dalle
  • 4×20 pour fixer les sabots à la dalle
  • 5×50 pour fixer l’OSB 22mm sur les solives
    • Espacés de 15cm en périphérie de plaque
    • Espacés de 30cm le reste du temps…
  • 6×100 pour assembler la lisse basse à la dalle

Normalement, l’OSB se met en quinconce mais pour moi ça tombait mal, trop de chutes donc tant pis… Pour bien faire vous pouvez regardez ce lien.

Les murs

L’ossature des murs est en douglas (50×100) brut contreventé avec de l’OSB 3 9mm.

L’assemblage de l’ossature en douglas c’est fait avec des vis 6×100 (2 par point de fixation). Il faut bien vérifier l’équerrage tout le temps… avec la diagonale, ou avec cette astuce de la règle « 3, 4, 5 » (merci les pingouins).

L’OSB est vissé avec de la 5×50 tous les 15cm en périphérie de plaque et tous les 30cm pour le reste (oui ça fait un paquet de vis…). Il faut prévoir de la marge entre 2 panneaux (2, 3mm) pour qu’ils puissent gonfler/travailler)

J’ai agrafé le pare-pluie de façon sommaire, le temps d’appliquer les lattes de bois. J’avais un reste d’agrafes inox… Attention, il est préférable de mettre les agrafes uniquement là ou il va y avoir des lattes (devant les montants), histoire qu’elles soient recouvertes.

J’ai pas « tout scotché » comme les pingouins. C’est peut être précisé dans les DTU mais mince pour une cabane de jardin ça fait beaucoup de scotch à 40€ le rouleau… Et si jamais ça devient habitable, ça facilitera le renouvellement de l’air par défaut d’étanchéité 🙂

Les lattes (27×40) sont vissées avec des 5×60 tous les 30cm par dessus les agrafes et sont prises dans les montants (si c’était que dans l’OSB 9mm, ça serait pas du tout résistant à l’arrachement et c’est ce qui tient tout le bardage…)

L’entraxe des liteaux est de 60cm parce que c’est la moitié d’une plaque d’OSB (280×120). J’ai donc pris un pare-pluie en conséquence (qui accepte cet écart).

Mon pare-pluie n’est pas scotché avec du scotch étanche parce que ça coûte une blinde et que ça ne me semble pas nécessaire en l’occurrence. Si c’est pour une maison RT2012 étanche à l’air, alors là oui, ça me semble préférable (ça permet déjà de limiter sur une première couche). Mais ici, j’ai fait des beaux recouvrements, j’ai commencé de bas en haut pour que le recouvrement soit dans le bon sens… la base quoi.

Niveau visserie :

  • 6×100 pour assembler l’ossature des murs
  • 5×50 pour l’OSB de contreventement 9mm
    • Espacées de 15cm en périphérie de plaque
    • Espacées de 30cm le reste du temps…
  • Pointes inox 2.5×60 annelées pour le bardage

Pour la levée des murs, on était 4, ça a duré ~1h… facile : ça c’est bien mis… J’ai pas pris de photo parce que j’étais bien occupé…

Niveau visserie :

  • 8×80 avec tête disque (plate pas fraisée histoire que ça ne s’enfonce pas) pour fixer les murs au sol.
    • J’en ai mis une au milieu de chaque entraxe de montant de mur donc un bon petit paquet…
  • Tirefonds 12×100 pour assembler les murs entre eux.
    • 4 par murs

Le préau

Un petit préau est prévu côté Nord pour stocker le bois, les vélos… Il a été fait en douglas 10cm x 10cm. L’assemblage a été fait à mi-bois + tige filetée de 8 pour maintenir le tout.

Merci à mon papa pour le coup de main !!!

Il a été assemblé à la cabane avec des sabots ailes intérieurs. On a fait l’assemblage au sol, puis assemblé / ajusté et vissé. Ensuite, on l’a présenté et maintenu en hauteur sur des tréteaux.Puis j’ai mis les tiges filetées pour tenir les assemblages. Enfin, j’ai coulé les plots béton (même profondeur que la cabane).

Toit

Même principe que pour les murs… Ossature en 50×100, entraxe de 45, contreventé en OSB 9mm, pare-pluie…

Le lattage est en 27×45 et les chevrons en 50×50.

Niveau visserie :

  • 6×140 pour fixer l’ossature dans la lisse haute
  • 6×80 pour larder les cache moineaux
  • 5×50 pour l’OSB
  • 6×80 pour le lattage (27×45) dans le sens de l’écoulement
  • 6×100 pour fixer les chevrons (50×50) sur les lattes

Couverture

J’ai tiré des « cordeaux » au dessus des chevrons de 50×50 histoire de bien visser dedans.

La dernières plaque n’est pas entière j’ai donc dû la découper à la scie sauteuse. Ici la meuleuse à proscrire pour ne pas trop chauffer la plaque et faire sauter la galvanisation, la grignoteuse c’est le top mais j’en ai pas… Du coup, et par acquis de conscience, j’ai mis un coup de bombe galvanisante sur l’arrête coupée (parce que j’en avais une d’entamée) et la découpe n’est pas exposée car sous la rive.

C’était agréable à faire parce que ça a été très vite, une journée tout seul pour faire toute la toiture…

Et voilà c’est terminé

Il me reste la gouttière et la gestion des angles sur le bardage mais on verra plus tard…

Le budget

Temps passé : 21 jour-homme (sur chantier, sans compter la recherche et la récupération des matériaux).

TâcheTemps (en J)
Plots fondation / mise à niveau / petit terrassement2,5
Dalle en bois et lisse basse1,5
Ossature mur6
Bardage mur5
Ossature toit3
Préau2
Couverture bac acier1

Budget : 3 444€

Le bois1 808 €
Sabot solivage79 €
Visserie89 €
Tôle / couverture228 €
Kit fixation couverture90 €
Porte120 €
Fenêtre20 €
Pointes inox pour bardage88 €
Panneaux de bois462 €
Ancrage au sol77 €
Écran sous toiture95 €
Dalle Bois (OSB 22mm)164 €
Liteaux pour bardage90 €
Supports poteau6 €
Grille anti rongeur28 €

On peut avoir un abri de jardin « tout prêt » pour le même prix en grande surface (à superficie égale). Mais celui-ci sera (j’en suis sûr) plus durable (quand je vois en quoi ils sont faits… on peut à peine dire que c’est du bois…).

Chantier fondation à l’ancienne

Suite à mon article et les commentaires de Thierry, j’ai un peu revu la préparation du chantier.

Un petit engin est venu nous faire la tranchée. Petit problème, c’était de la terre rajoutée – donc pas trop compactée – du coup ça s’éboulait au fur et à mesure qu’il creusait. J’ai donc pris le parti de lui faire creuser plus petit (avec un godet de 40) et on a fini à la bêche.

Entre temps, il est tombé des trombes d’eau. Du coup, on a commencé par assécher la tranchée avec de la chaux vive avant de la compacter au pisoir, car comme il est dit sur chaux.durable.com :

La chaux vive permet en effet d’assécher très rapidement des sols détrempés, d’abord par hydratation de la chaux pour son extinction et simultanément par évaporation. La réaction d’extinction est exothermique et dégage beaucoup de chaleur, qui contribue à assécher le sol.

Au-delà de cette première réaction immédiate, la chaux se mélange aux argiles du sol et il y a floculation, c’est-à-dire que la chaux agit comme liant avec les particules argileuses et les agrège ensemble. Le sol devient beaucoup plus meuble. Il suffit ensuite de le compacter avec un engin lourd pour avoir un support ferme.

Pour notre béton de chaux, voilà la recette mélangée à la bétonnière :

  • 1 volume de chaux NHL5
  • 1,5 volume de sable 0-4
  • 2 volumes de gravier (nous on avait 1 volume de 6-10 et un volume de 11-22 parce c’est ce qu’on a trouvé à la carrière près de chez nous)
  • De l’eau jusqu’à ce que ce soit beau…

Des petits trucs bon à savoir, (merci Thierry) :

  • L’eau augmente l’ouvrabilité mais diminue la résistance
  • La quantité de liant augmente l’ouvrabilité et augmente la résistance
  • L’augmentation de la classe du liant n’influe pas l’ouvrabilité, mais augmente la résistance

Dans l’ordre comment ça se passe face à la bétonnière :

  1. On verse la moitié des granulats
  2. En apnée, on verse la chaux
  3. On termine de mettre les granulats
  4. Quand c’est bien mélangé, on met les 3/4 de l’eau
  5. On patiente, on met au jugé l’eau restante si nécessaire (ça dépend de l’humidité du sable par exemple) mais tout doucement.. La frontière entre un beau béton de chaux et de la soupe est très mince…

Ensuite, dans la tranchée, on a procédé de la sorte :

  1. 5-10cm de béton de chaux dans le fond de tranchée
  2. Les plus grosses pierres bien rangées à plat
  3. Du béton de chaux dans les vides/joints, remué avec une tige de fer
  4. On pose les autres pierres, de notre côté on a fait au mieux pour les caler comme sur un mur en pierre sèche mais avec un peu moins de rigueur étant donné qu’on a de la colle…
    1. Pierre les plus grosses en périphérie et on comble au milieu avec des petites
    2. Chaque pierre ne doit pas bouger, doit être bien calée
    3. … bref un mur en pierre (si vous savez pas faire, ça s’invente pas, essayez un petit édifice test, un chantier chez quelqu’un, faites vous guider…)
  5. Et on répète l’opération : du béton, des pierres, du béton, des pierres… tout ça jusqu’en haut

On lave/brosse les pierres avant de les mettre histoire qu’elles ne soient pas trop terreuses et que le mortier colle sur la pierre. On a laissé une arase grossière avec pierres apparentes à plus ou moins 3cm. Sachant qu’on va maçonner les blocs de pierre ponce par dessus, on pourra rattraper ça avec la colle des blocs ponce juste là où on a besoin. J’ai fais les réservations/passages de réseaux en chute PVC ou en coffre OSB (pour varier), et on a pris soin de faire des « ponts » de pierres au dessus pour les préserver.

Des souvenirs

Ce qui a été finalement consommé :

  • 600Kg de chaux
  • 1T de gravier
  • 1T de gravillons
  • 1,8T de sable

Sachant qu’arrivé au 3/4 de la fondation, on avait plus trop de gravier/gravillons, du coup j’ai remplacé 1 volume de gravier par 1 volume de sable.

La tranchée était moindre que ce qu’on avait estimé en profondeur (60cm à la base, là on était au alentour des 50cm). On arrivait parfois sur un sol tellement dur que la pelle avait du mal à continuer… C’était l’emplacement d’une ancienne maison en pierre, le sol avait déjà été travaillé… En largeur on était plus à 55 qu’a 60cm.

On a dû mettre ~5m3 de pierre de schiste ça fait ~13T (masse volumique schiste : 2700Kg/m3) de cailloux brassé à la brouette, aux bras… (ça c’est sans compter le mortier) Je le ferais pas tout les matins et je l’aurait pas fait pour une maison de 150m²… C’était pas une mince affaire quand même.

Si c’était à refaire je mettrait un drain au fond de la fouille (qui serait recouvert par la fondation). Parce qu’a peine c’était terminé qu’il y a eu un gros orage et mon terrain est plein d’eau (le puits de fond et il est plein) donc le fond de la tranché à les pieds dans l’eau il faut que je me dépêche de creuser autour pour drainer…

Temps passé ~18 jour-homme + 2 heures de mini pelles

  • Merci à José, Brigitte, Jean-Yves, Paul, Romain, Antoine, Julie, Guillaume, Lolo, Bart pour ce gros chantier !

Fondation à l’ancienne, cyclopéenne ?

L’article qui traite de la réalisation des fondations ce trouve ici.

Edit : suite aux commentaires de Thierry, je fais des corrections

Sur le terrain de notre futur chantier paillourte, il y a une maison en pierre déjà bien éboulée. Le principe d’utiliser au maximum ce qui est disponible sur place ma parle bien. J’ai donc commencé à faire des recherches sur les fondations cyclopéennes afin d’utiliser ces pierre pour les fondations.

Les fondations cyclopéennes (ou romaines) on été qualifiées de la sorte car les blocs de pierre qui les composaient étaient gigantesques (plusieurs m3), les grecs classiques (-500 BC) se demandaient bien comment leurs ancêtres avaient pu construire ces trucs, et faute de trouver l’explication en avaient conclu que ces vestiges mycéniens avaient été construits par des géants : des cyclopes. (source)

Du coup non, ce ne sont pas des fondations cyclopéennes, ce sont des fondations à l’ancienne, en gros béton de chaux… mais ça me va bien aussi (même si c’est moins sexy).

Pourquoi choisir cette technique ?

Pour ré-utiliser les pierres de la ruines (je l’ai déjà dit), mais aussi par volonté d’utiliser des matériaux / techniques moins énergivores tant à la production (minimum de chaux avec les pierres, pas de fer à béton) qu’au transport (transport de matériaux secs à contrairement aux bétons prêts à l’emploi).

Ressources

Voilà ce que j’ai trouvé comme ressource nainternet pour m’éclairer sur la chose :

Du coup

Voilà ce que j’en retire après discussion avec les compaillons, en gros :

  • Chaux NHL5, car la pierre que j’ai à disposition est une pierre dure, du granit ;
  • Agrégat : Sable 0-5, voir 0-20 / mignonnette / mélange à béton
  • Pas de bambou en guise d’imitation fer à béton. Comme le dirait Ugo : « chez nous du bambou y’en avait pas avant, et on a construit sans, donc il n’est manifestement pas nécessaire. Ensuite, dans les endroits d’où le bambou vient, jamais ils ne l’ont utilisé comme armature pour des fondations de gros béton, donc… » ça tombe bien, ça aurait été pénible à mettre en œuvre dans un rond… D’ailleurs, surtout pas de fers à béton dans la chaux : la chaux laisse circuler l’humidité, les fer finissent donc par rouiller…
  • Pas de pouzzolane ni de tuiles concassées. Elles étaient utilisées quand on ne disposait que de chaux aérienne ou faiblement hydraulique c’est à dire très pure en carbonate de chaux . Avec de la NHL, on est bien… (source)

Les quantités

Le mur fait 35cm de largeur (bottes sur champs) + ~5cm de chaque côté pour les enduits disons 45cm au total. On a un diamètre extérieur de 7,94m et on déduit un diamètre intérieur de 7,94 – (2*0,45) =7,04m. Vue d’en haut, pour ma maison ronde, les fondations ressemblent à une couronne. Les fondations font 55 cm de largeur sur 60 cm de profondeur

La couronne extérieure fait donc ~8m de diamètre et ~ 7m à l’intérieur (histoire de placer le mur au centre avec 5cm de rab devant et derrière.

  • π * (8/2)² * 0,6 =30m3
  • π * (7/2)² * 0,6 = 23m3
  • 30m3 – 23m3, j’avance u = 7m3

La fondation en couronne fait donc 7m3.

De là, et suivant les préconisations de apte-asso.org, je dois prévoir :

  • La fondation faisant 4,5m3 on part sur 1,8m3 de béton de chaux à faire pour être bien large – le reste c’est de la pierre)
    • ~800Kg de Chaux (en dosant 350Kg/m3)
    • 2,3m3 d’agrégats

Voir le mini tableur de calcul.

J’envisage aussi de mettre des piquets en acacia ou en châtaigner (Page2) de 10 à 15cm de diamètre, qu’on enfonce tous les mètres jusqu’à refus en fond de fouille. Cela ne coûte pas cher et je ne sais pas si mon argile est gonflant ou non (pas fait d’étude, les piquets me coûteront moins cher que l’étude…).

Edit : suite aux commentaires de Thierry, je vais pas mettre les piquets…

Mise en œuvre

Pour faire le béton :  1 chaux pour 3 agrégats + eau. L’objectif est d’obtenir un mélange assez ferme, pas trop liquide mais assez coulant pour combler les espaces entre les pierres.

  1. Creuser la fondation
  2. Premier lit de chaux
  3. Pierres espacé de 3 fois le plus gros agrégats (ici c’est 20mm), donc 6cm. Les plus grosses pierres sont au fond
  4. On met de la chaux sur les pierres et on fait en sorte que ça passe bien dans les vides. On fait vibrer à la pelle, truelle, tige… pour évacuer l’air.
  5. On recommence 3 & 4 jusqu’en haut…

La chaux étant très volatile et irritante, il faut s’en protéger : gants et lunettes au minimum, mais aussi masque pour la personne à la bétonnière.

Temps estimé : 10 jours

Vue que je veux relever la fondation de 10cm, un coffrage sera placé seulement sur la partie haute, de niveau, ce qui permettra aussi de tirer la dernière couche proprement histoire d’avoir un support plat pour le sous bassement (je ne sais pas pour le moment comment je vais le mettre en œuvre… pour rappel, la maison est ronde).

Bien sûr, tout ceci n’est que pure théorie, je ferai un article sur la réalisation le moment venu.

Et : il y a autant de façon de faire que de maçon, même en recoupant toutes les infos que je pouvais de façon verbale avec des maçons à l’ancienne, tailleurs de pierres, site internet il y a de quoi s’arracher les cheveux… J’ai fini par me faire ma propre opinion et essayer…
